Day 68 廚具安裝
經過了六十多個工作天, 終於進入重頭戲: 廚具安裝. 希望今天裝完後, 可以看到亮晶晶的漂亮廚房.
為了要看廚具的安裝, 我今天特別請了半天假. 早上九點半到工地時, 工地已經熱熱鬧鬧的了.

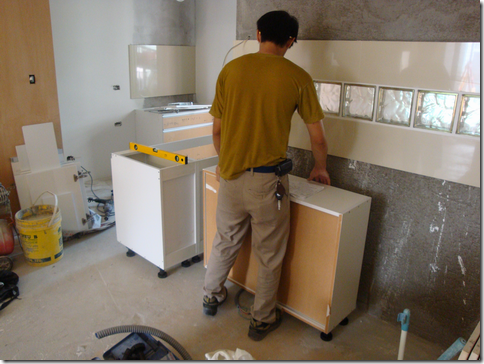

廚具廠商來了兩個人, 水電也來了兩個人. 因為廚具安裝時有很多線啊, 管啊要水電一起施作, 還有櫃下的嵌燈也要水電施作. 我到的時候, 他們已經把大部份的桶身都組裝好了, 開始擺位調水平.
除了櫃體, 還有很多東西也是今天要安裝的.
這是國產的電動升降櫃, 裝在水槽側邊的上方, 讓身材嬌小的 Guava 方便使用. Panasonic 的電動升降櫃實在太貴了, 我就算中了樂透也不會想花那麼多錢在這東西上. 希望這個國產的質感不要太差就好.

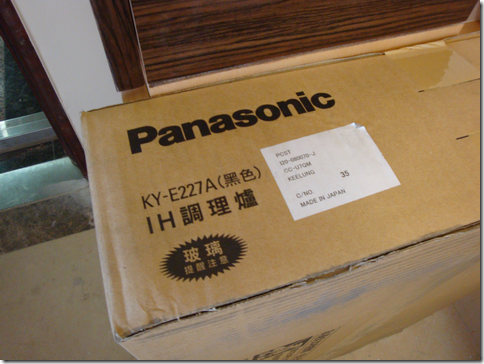

IH 爐, 跟 BJ 一樣跟佳麗寶買的, 星期一才打電話今天就送來.

林內的洗碗機, 因為面板要嵌一塊跟廚具門板一樣的板材, 所以請廚具廠商幫忙買.

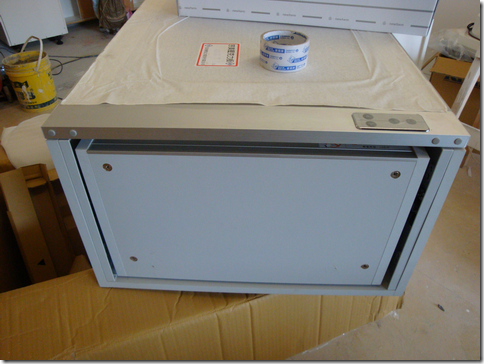

林內的薄型抽油煙機, 裝好以後藏在櫃體內, 只會露出一小塊玻璃.
***

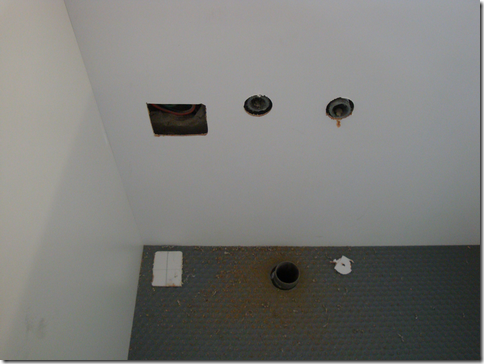

水槽櫃定位完成後, 要在背板上開孔, 把冷熱水管和廢水排水管接進來, 還有預留給洗碗機的插座也在這裡.

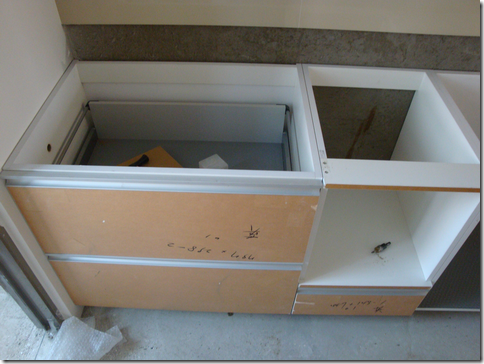

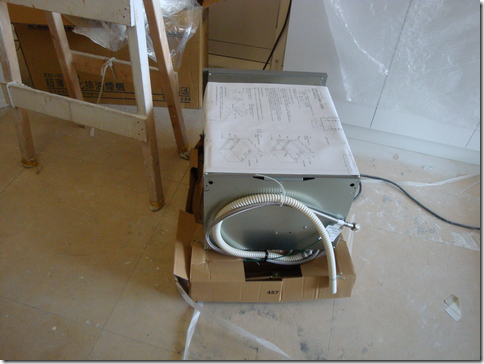

這是爐具下櫃, 下面有兩個 100cm 的大抽屜. 右邊那個空位就是要放林內洗晚碗機的.
抽屜都是 Grass 的鋁抽哦!

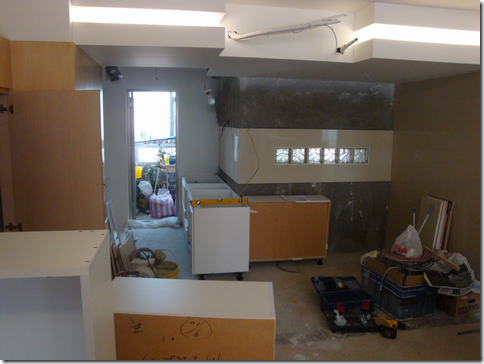

吊櫃已經裝上去了. 後陽台的光線從玻璃磚透進來, 就是這個 fu!

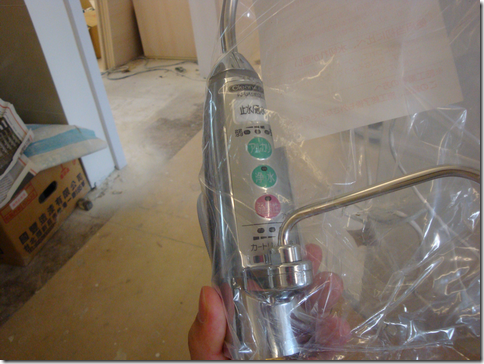

這是廚下型離子水機的龍頭. 機器本身有電磁閥, 所以龍頭是電子式的, 按一下出水, 再按一下就停. 裝好後只有這隻會露出在水槽邊上.

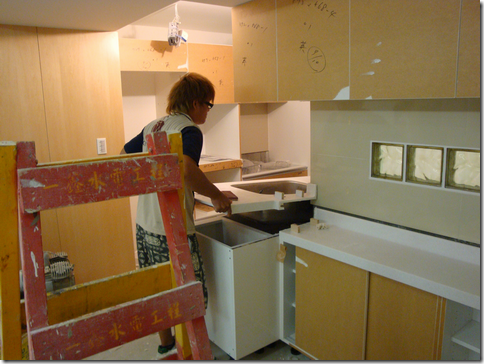

看師傅們裝得很認真, 我也就安心地上班去了. 離開之前問了一下, 怎麼沒看到人造石檯面, 才知道原來裝櫥貴的和裝人造石的不是同一組人. 裝人造石的工班下午才會過來.
***
下班後火速趕到工地, 想看看進度. 聽說人造石的廠商在前一個工地出了點問題, 四點多才到我們這裡, 所以我六點半下班過去應該還在做.
沒想到我一到工地, 就… 就… 就…
發現他們做錯了!

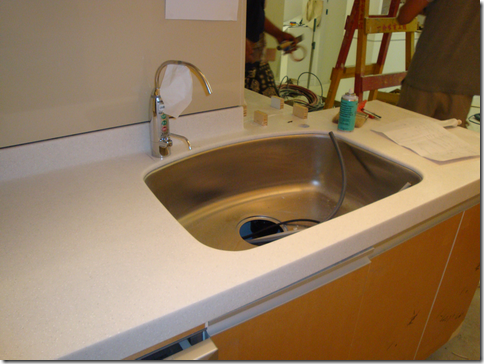

他們正在黏合兩塊人造石, 但重點是, 人造石檯面的擋水牆高度是錯的! 正確的設計是人造石擋水牆要蓋到瓷磚下緣, 而現場看到的樣子除了沒有蓋到瓷磚外 還給我留了一條大概 5mm 寬的縫. 問了一下師傅這是怎麼回事, 他們居然說這裡要打矽膠補起來. Oh my god, 5mm 的矽膠, 能看嗎 ?
另外一個方向也一樣, 完全做錯了. 水槽已經裝上去了…
我馬上打電話給廚具廠商, 確定是人造石廠商自己跑來量尺寸時搞錯了, 沒有算對背牆的高度. 來施作的人又沒有仔細看圖, 背牆高度不對也沒發現, 覺得瓷磚下面有個洞剛剛好就把它塞進去, 縫太大還想給我用矽膠填起來.
怎麼辦 ? 當然是拆掉重做!
拔起來, 帶回去, 砍掉重練!
今天是沒辦法看到美美的廚房完工了. 不過, 謝宇書的助理在這裡盯了一整個下午, 怎麼都沒發現他們的做法不對呢 ? 我要是下班過來晚個半小時, 搞不好矽膠都打上去了…
最後要離開工地前, 媽咪帶著一身勁裝踢完足球回來的梁小爽興沖沖地跑來工地, 要看看亮晶晶剛完工的廚房. 殘念…
