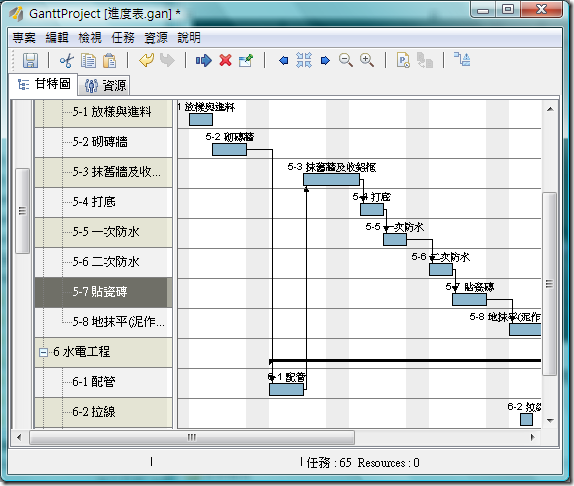

Day 9 無進度 由 Bird · 2008/06/26 本日停工, 無進度. 甘特圖上出現 dependency blocking, 就是說某個 event 相依於另外一個較晚發生的 event, 導致被迫延後. 磚牆砌完後, 讓水電先進行配管, 才能抹牆. 因為水電配管時要在磚牆上切溝, 走管, 所以等水電做完這件事後再抹牆, 牆面會比較好看. 水電最後決定仍然由貴森森但是號稱高品質的一鑫承作, 因為有 BJ 的前車之鑑, 決定慎選水電施工廠商. 預計明日進場. Facebook0TwitterGoogle+ 分享
